Netcongestie: Vanaf 1 juli 2026 ook kleinverbruikers op de wachtlijst.
29-01-2026
29-01-2026
Netcongestie is geen toekomstprobleem meer. Op dit moment staan al ruim 14.000 grootverbruikers op de wachtlijst voor een (zwaardere) elektriciteitsaansluiting. Minder zichtbaar, maar minstens zo relevant: ook kleinverbruikers gaan hier vanaf 2026 hard tegenaan lopen. Per 1 januari 2026 geldt een nieuw prioriteringskader voor netcongestie. Dat kader is nu vooral gericht op grootverbruikers, maar na 1 juli 2026 gaan netbeheerders groot- en kleinverbruikers gelijk behandelen.
Voor het MKB (aansluitingen t/m 3x80 ampère) geldt in principe nog: aanvragen worden toegekend, mits er geen extra netverzwaring of nieuwe kabels nodig zijn.
Let op: zodra er wél fysieke aanpassingen nodig zijn, loopt de doorlooptijd vaak alsnog snel op.
Niet-geprioriteerde kleinverbruikers komen onderaan de wachtlijst. Afhankelijk van de regio kan de wachttijd oplopen van 1–2 jaar naar 5 tot zelfs 10 jaar. Uitbreiden, verbouwen, verduurzamen of een nieuwe winkel starten kan dan langdurig vastlopen.
Heeft u plannen waarbij uw elektriciteitsaansluiting mogelijk moet worden uitgebreid? Dien uw aanvraag dan vóór 1 juli 2026 in.
Denk hierbij aan:
De impact verschilt sterk per gebied. Op de landelijke capaciteitskaart ziet u direct hoe groot de netcongestie is in uw regio. Capaciteitskaart netcongestie: https://data.partnersinenergie.nl/capaciteitskaart/rnb/afname In veel regio’s is de beschikbare capaciteit inmiddels (bijna) volledig benut.
De RVO biedt een overzicht van wat netcongestie betekent en welke opties er zijn voor ondernemers: https://www.rvo.nl/onderwerpen/netcongestie

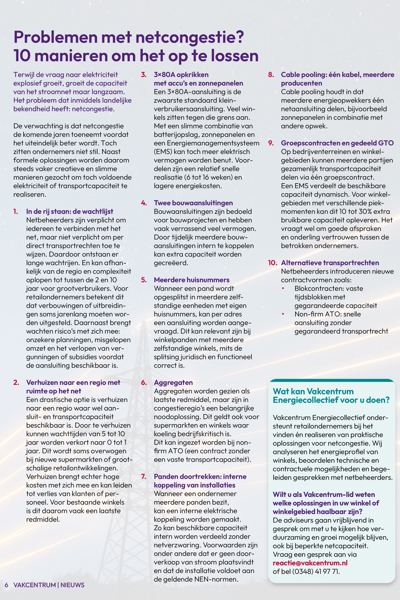

Lees het artikel over 10 manieren om netcongestie tijdelijk op te lossen uit VakcentrumNieuws februari 2026.
Wilt u direct advies, neem dan contact met ons op (0348) 41 97 71.
